库房应有良好的排水措施,材料应分层垫隔,并且要具备防火设施。
d)不同品种、规格材料应分开储存,并进行明显的标识。对报废品和不合格品要划定专门的堆放区域,以防混淆。
⑴通讯设施准备:
工程项目经理部与施工队等外界联络主要以电话、传真为主,各施工队之间联络,采用对讲机和电话,以方便工程联络的需要。
⑵生活设施准备:
因本工程施工距离较长,且线路路径多在山区,我公司的施工队属于野外施工 ,故必须设立一个施工项目指挥部及三个施工班驻点,并成立文明施工领导小组,各施工队必须根据项目指挥部的要求,结合现场具体情况,制定现场生活保障措施,解决施工现场的用餐、住宿、文化娱乐等问题,建立完善的现场工作、生活、娱乐管理制度,并指定专人负责后勤供给,为工程施工提供可靠的物质生活保障。
⑴按政府部门的有关审批规定,办理施工临时用地的申请手续(包括跨越电力线、公路、通讯线等)。
⑵现场材料材料场地的平整,搭设临时工器具和材料堆放的库、棚。
⑶线路、塔位进出道路的修拓、平整。
⑷塔位现场施工工器具、材料堆放场地的规划和平整。
⑴施工技术力量的组织:
本工程投入工程施工的技术力量安排,计划见下表:。
序
号 |
项目名称 |
技术人员 |
特 种 工 |
备注 |
中级 |
初级 |
测工 |
爆工 |
焊工 |
机械 |
1 |
复测、分坑 |
- |
3 |
3 |
- |
- |
- |
- |
2 |
基础施工 |
3 |
6 |
3 |
- |
3 |
- |
- |
3 |
杆塔施工 |
3 |
6 |
3 |
|
3 |
6 |
- |
4 |
架线施工 |
3 |
6 |
3 |
6 |
3 |
6 |
- |
5 |
验收、移交 |
3 |
3 |
3 |
- |
- |
- |
- |
⑵我公司投入本工程的技术、质量、安全管理人员,都具有多次35kV-110kV线路施工的经验。所有施工人员在进入现场前要针对本工程特点进行岗前培训,并经考试合格方可进入现场工作。各施工队按工序需要,配备测工、爆压工、焊接工、机械工等特殊工种,并配备专(兼)职质检员。
本此工程施工预计施工高峰期正值暑季和多雨季节,施工中公司及施工队应根据具体情况,督促检查各施工队做好防暑、防雨工作,根据具体情况调控工期,保证工程按期完成。本此工程施工,预计不会延期至冬季,故不作该方面要求。
⒈材料专责根据施工工序和施工内容,制定详细的施工机械和工器具供应计划。
⒉材料专责根据施工工序和施工内容合理配备、检查、保养、发运施工机械和工器具,并做好记录。
⒊施工队技术员及质检员,按制度在现场接收施工材料、机具,并做好交接手续。
⒋根据工程量向各施工队合理配发工器具。
⒌机械设备和工器具配置见:(附表6)
(附表6):机械设备和工器具配置一览表:
系统 |
名 称 |
规 格 |
单 位 |
数 量 |
进场时间 |
备 注 |
工程前期及基础施工阶段 |
施工指挥车 |
|
辆 |
3 |
8.15 |
|
振捣期 |
5×500 |
台 |
6 |
8.15 |
|
钢 管 |
50×6000 |
根 |
120 |
8.15 |
卡子若干 |
钢模板 |
定型 |
平方 |
500 |
8.15 |
扣键若干 |
经纬仪 |
西光 |
台 |
6 |
8.11 |
|
发电机 |
10KW≤ |
台 |
6 |
8.15 |
|
搅拌机 |
|
台 |
3 |
8.15 |
|
试块盒 |
|
套 |
6 |
8.15 |
|
架板 |
|
块 |
|
8.15 |
若干 |
回弹仪 |
|
套 |
1 |
10.15 |
|
塌落度实验器具 |
|
套 |
2 |
8.15 |
|
运输 |
卡车、施工车 |
|
辆 |
6 |
7.28-12.15 |
卡车3辆 |
吊车 |
8t |
台 |
1 |
8.20 |
|
炮车 |
|
量 |
6 |
8.20 |
|
棕绳 |
¢22 |
m |
600 |
|
|
钢绳套 |
¢13.5×10 |
根 |
15 |
|
|
枕木 |
250×250 |
根 |
24 |
|
|
抱杆 |
角钢抱杆 |
350×350 |
套 |
6 |
8.25 |
|
浪风绳 |
浪风绳 |
¢11.5×3000 |
套 |
24 |
|
|
|
钢地锚 |
3~5t |
个 |
30 |
|
|
|
双钩(导链) |
3t |
个 |
24 |
|
|
|
起重U形环 |
7t |
个 |
30 |
|
|
系统 |
名 称 |
规 格 |
单 位 |
数 量 |
进场时间 |
备 注 |
|
钢绳套 |
11.5-13.5 |
个 |
30 |
|
1.5~3m |
滑车 |
3t~5t |
个 |
3 |
|
|
|
腰环 |
腰环 |
与抱杆 配合 |
套 |
12 |
|
|
|
双钩 |
3t |
个 |
24 |
|
|
|
导链 |
3t |
个 |
24 |
|
|
|
钢绳套 |
13.5-17.5 |
个 |
30 |
|
2~3m |
|
U形环 |
7t |
个 |
40 |
|
|
牵引系统 |
牵引绳 |
13.5×150m |
根 |
6 |
|
|
绞磨 |
5t |
台 |
6 |
8.15 |
|
钢地锚 |
5t |
个 |
18 |
|
|
钢地锚 |
3t |
个 |
12 |
|
|
起重滑车 |
5t |
个 |
18 |
|
|
钢绳套 |
¢11.5~¢13.5 |
根 |
20 |
|
1.5~3m |
U形环 |
7t |
个 |
20 |
|
|
补强钢绳 |
¢17.5×2300 |
根 |
18 |
|
|
旋转联结器 |
|
个 |
12 |
|
|
蛇皮套 |
|
根 |
12 |
|
|
导线卡头 |
LGJ—185 |
个 |
30 |
|
|
地线卡头 |
GJ—35 |
个 |
20 |
|
|
其它 |
棕绳 |
¢16~¢18 |
m |
300 |
|
|
无极绳圈 |
¢20 |
根 |
|
|
若干 |
无极绝缘绳圈 |
¢24 |
根 |
12 |
|
|
撬杠 |
|
根 |
|
|
若干 |
杉木杆 |
¢15×6000≤ |
根 |
6 |
|
|
铁锹 |
|
把 |
|
|
若干 |
大锤 |
|
把 |
|
|
若干 |
接地摇表 |
|
台 |
3 |
|
|
办公设备 |
微机 |
|
台 |
3 |
8.15 |
|
对讲机 |
|
台 |
|
8.15 |
若干 |
摄像机 |
|
台 |
3 |
8.15 |
|
照相机 |
|
台 |
3 |
8.15 |
|
a)本表所列为各工序主要的施工机械和工器具。所含与其相配套的其它工具、设备等不一定准确,施工队可适当增配。
b)本表所列的工器具、车辆、专用机械设备均应按计划运抵现场,具体由项目经理部和施工队统一调配。
c)投入施工现场的所有机械、工具均要经过必要的维修保养,决不允许带病进入施工现场,所有计量器具均为定检合格品,各种检定证书应齐全有效。
d)施工机具管理由项目经理部专人统一调度。
⒈根据本工程的施工特点和对工期的要求,本工程我公司计划投入3个施工队进行本工程的施工。
⒉本工程按工程进展情况和各工序的需要,分阶段投入施工劳动力。
⒊在开工前按监理工程师和建设单位提供的人员名单,提前做好其在工地期间的生活和工作准备。施工中无条件接受监理代表和甲方代表对施工质量及进度的监督,为甲方代表和监理代表提供一切方便。

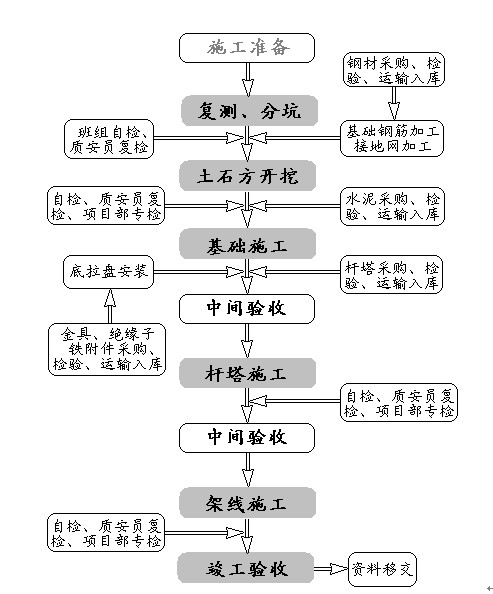

⒉主要工序施工流程图:

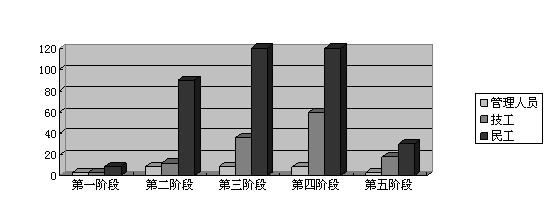

⒊各阶段劳动力投入计划条型图:
第一阶段:复测、分坑及土石方施工准备阶段。
第二阶段:大小运、土石方施工及基础施工阶段。
第三阶段:排焊杆、铁塔运输及组立阶段。
第四阶段:放紧线、附件安装、检修阶段。
第五阶段:前面检修、竣工收尾阶段。
⑴基坑开挖:主要采取人工开挖的方式,水坑开挖采用台阶式大开挖方法。
⑵基础成型采用组合钢模板,为确保砼的表面光洁,在施工中尽量使用整体大模板,砼浇筑要求采用机械搅拌,施工有特殊困难时可采用人工搅拌,但必须征得监理和甲方的许可,振捣均采用机械振捣。
⑶为减少砂、石含泥量,保证砼强度不受影响,施工中采取砂、石与地面隔离堆放的方法(砂、石堆放在纤维布上面)。
⑷为保证砼投料精度,施工现场配备精确称量器具并悬挂配合比和重量比警示牌,以便于现场施工人员操作。
采用350×350mm2断面内拉线悬浮抱杆分解组立法组立铁塔,砼杆组立根据地形条件,采用单吊组立和整体组立的施工方法。
⑴导、地线展放:
根据地形条件,采用人力拖地展放和半张力放线的方式展放导、地线,对于跨越较多的地方,根据情况采用,搭设简易跨越架后先展放导引绳,后牵引导线的方法,避免导、地线受损,以保证架线质量符合设计要求。
⑵紧线及附件安装:
导、地线紧线,采用以单个耐张段和多个耐张段同放同紧的紧线方式进行施工,所展放导地线应及时进行检查安装,避免导地线的人为损坏,紧线施工与附件安装施工间隔耐张段进行施工。
①对于不能停电的10kV及以下电力线采用搭设双排木质封顶跨越架进行带电跨越施工。
②对于跨越10kV以上电力线,若无法停电跨越,应采用停电搭设封顶跨越架,带电跨越施工,以减少停电损失,下钻220kV、330kV电力线时采取防止导线上弹的安全措施。
③在架线施工前,对现场交叉跨越进行详细的调查后,由项目经理部制定跨越措施,报业主和监理工程师认可后认真
|
